Avanço pela Duração no Primavera P6
O Primavera P6 é uma ferramenta poderosa para o gerenciamento de projetos, permitindo que os usuários planejem, monitorem e controlem cronogramas de forma eficiente. Uma das funcionalidades mais importantes no Primavera P6 é a atualização ou "dar avanços" em um cronograma, que consiste em marcar atividades como iniciadas ou concluídas e ajustar o progresso das atividades em andamento. Este processo é essencial para garantir que o cronograma reflita com precisão o andamento real do projeto.
Formas de Dar Avanços no Primavera P6
Existem diversas formas de registrar o progresso das
atividades no Primavera P6, cada uma com suas particularidades:
- Avanço
pela Duração: Ideal para projetos onde o prazo é crucial. Nesse
método, informa-se a duração remanescente da atividade, e o software
calcula o percentual concluído.
- Avanço
pelo Esforço: Focado no trabalho realizado pelos recursos. É útil para
atividades que envolvem mão de obra ou equipamentos.
- Avanço
pelo Físico: Permite informar o percentual de conclusão de forma
manual, sem cálculos automáticos. É a forma mais flexível, mas também a
que exige mais cuidado.
- Avanço
pelo Físico com Passos: Similar ao avanço pelo físico, mas permite
dividir a atividade em etapas, facilitando o acompanhamento do progresso.
Avanço pela Duração no Primavera P6 - “% Complete Type = Duration”
O avanço pela duração é uma das formas mais comuns de
registrar o progresso de uma atividade no Primavera P6, especialmente em
projetos onde o prazo é um fator crítico. Nessa metodologia, o foco está em
diminuir a duração remanescente da atividade, e não em um percentual arbitrário
de conclusão.
Fórmula do Avanço
Como pode observar, a única informação que precisamos é o
tempo que resta para concluir a atividade (duração remanescente). Por
exemplo, se a atividade tiver uma previsão de duração de 10 dias e faltam 5
dias para concluir, ela terá um avanço de 50%.
👀 Não importa o que já
fez e quanto tempo levou. O que importa é somente quanto tempo ainda falta para
acabar.
Análise da Configuração
Verifique se está configurado corretamente para avanço pela
duração
👉 Marque a opção Recalculate
Actual Units and Cost when duration % complete change na guia Calculations
da janela Projects.
Marcando a opção “Recalculate
Actual Units and Cost when duration % complete change”.
👉

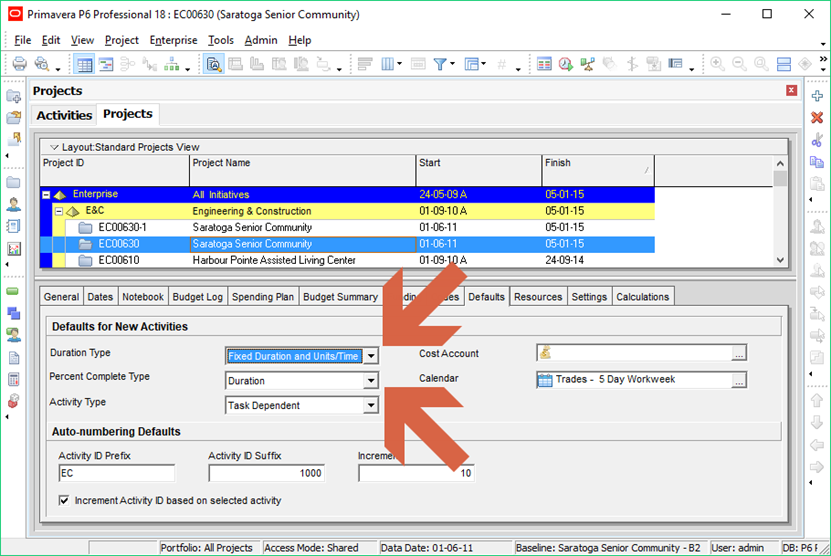

Certifique-se que % Complete Type esteja em Duration.
Selecionando o tipo de avanço.
Analisando o Avanço das Atividades no Primavera P6
Ao analisar o avanço das atividades no Primavera P6, é
crucial verificar alguns pontos-chave para garantir a precisão e confiabilidade
dos dados:
1 - Verificação do Avanço pela Duração:
"Duration %": Confirme se o percentual de
avanço da atividade está sendo calculado corretamente com base na duração, ou
seja, se o valor em "Duration %" reflete o progresso real da
atividade em relação ao tempo total planejado.
2 - Conformidade com a Data de Referência:
Data Realizada vs. Data de Referência: Assegura-se de
que a data em que a atividade foi marcada como concluída (data realizada) não
ultrapasse a data de referência (Data Date) definida no cronograma.
3 - Preenchimento Correto da Duração Remanescente:
"Remaining Duration": Verifique se o valor
inserido em "Remaining Duration" corresponde ao número exato de dias
que ainda faltam para concluir a atividade após a data de referência.
4 - Cálculo Automático do Percentual de Avanço:
Fórmula: O Primavera P6 calcula automaticamente o percentual de avanço utilizando a fórmula acima.
5 - Correspondência entre Valores:
Actual vs. Budgeted: O percentual de avanço calculado
pelo sistema deve corresponder exatamente ao valor de "Actual" em
relação ao valor de "Budgeted" para a atividade.
Observação: Ao seguir esses passos, você garante que
o avanço das atividades no Primavera P6 seja registrado de forma precisa e
consistente, permitindo uma análise mais confiável do desempenho do projeto.

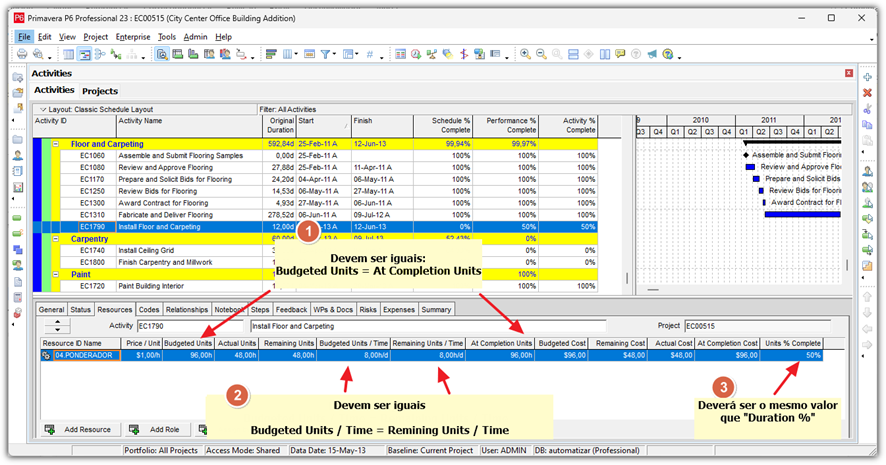

Análise dos Recursos (Resources)
Ao analisar o avanço das atividades no Primavera P6, é
fundamental garantir que as informações nos recursos estejam alinhadas com o
cronograma geral do projeto. Quando o avanço de uma atividade é registrado pela
duração, o software deve automaticamente ajustar os valores relacionados aos
recursos.
1 - Budgeted Units vs. At Completion Units:
- Igualdade:
Na maioria dos casos, esses valores devem ser idênticos. Isso indica que a
quantidade de recursos planejada para a atividade é igual à quantidade
utilizada até o momento.
- Discrepâncias:
Discrepâncias significativas podem indicar erros na alocação de recursos
ou no registro do avanço da atividade.
2 - Budgeted Units / Time vs. Remaining Units / Time:
- Igualdade:
Esses valores também devem ser iguais, representando a taxa de utilização
do recurso durante a atividade.
- Análise:
Se houver diferenças, pode haver problemas na programação dos recursos ou
na definição das durações das atividades.
3 - Units %
Complete vs. Duration %:
- Correspondência:
O percentual de conclusão do recurso deve ser exatamente igual ao
percentual de conclusão da atividade baseado na duração.
- Impacto:
Essa verificação garante que o avanço do recurso acompanhe o avanço da
atividade de forma consistente.
A análise do avanço pela duração, como explorado nos artigos, revela-se uma ferramenta indispensável para a gestão eficiente de projetos. Ao examinar detalhadamente os campos de duração, data de referência e percentual de conclusão, os gestores podem identificar desvios, otimizar a alocação de recursos e tomar decisões mais assertivas. A precisão na coleta e análise desses dados é crucial para garantir o sucesso do projeto e evitar imprevistos.
