01 PROJETO SEM BASELINE
Todo projeto precisa ter uma Baseline de
acompanhamento no Primavera P6. Isso garante a integridade do planejamento
inicial, permitindo comparações precisas entre o cronograma original e o
projeto em andamento. Embora seja possível criar várias Baselines,
apenas uma pode ser utilizada por vez, sendo essencial associá-la corretamente
ao projeto.
Barra de Status

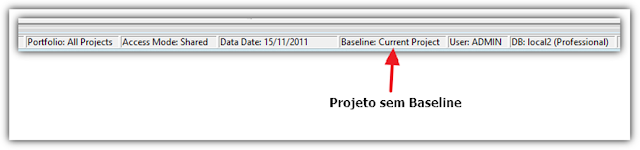

A barra de status do Primavera P6 está localizada na parte
inferior da janela. Através de uma inspeção visual rápida, é possível verificar
se o projeto possui uma Baseline associada. Se a barra exibir
"Baseline: Current Project", isso indica que o projeto ainda não tem
uma Baseline definida.
Caso seja necessário realizar alterações no projeto em
andamento, como a inclusão ou exclusão de atividades, é importante proceder com
cautela, especialmente em projetos com uma Baseline estabelecida.
Qualquer modificação pode afetar atividades com valores atribuídos em Labor
Units ou Nonlabor Units, impactando a comparação com o plano
original.
Uma maneira rápida de identificar se ocorreram mudanças é
comparando as colunas "BL Project Labor Units" e "Budgeted Labor
Units". Esses valores devem ser iguais. Se houver discrepâncias, isso pode
indicar que o projeto atual foi alterado em relação à Baseline original.
A gestão eficaz de Baselines no Primavera P6 é essencial
para manter a integridade do planejamento original e garantir uma análise
precisa do progresso do projeto. Entender as implicações de trabalhar com ou
sem uma Baseline permite que você identifique rapidamente mudanças no
cronograma e tome decisões informadas, assegurando que o projeto siga conforme
o planejado. Ao monitorar cuidadosamente as modificações, especialmente nos
Budgeted Labor Units, você mantém o controle sobre os percentuais de avanço e a
direção geral do projeto.
